第一步兵馬未動,糧草先行這些年我見過一些人裝著裝著沒錢了,開始東拼西湊也見過一些人踩坑踩麻了,干脆眼不見心不煩,你看的那些裝修流程全是錯的,是時候展示一下啥叫專業的施工流程了,也就是20多步,七八分鐘而已;有用收藏沒有劃走
第二步進入愛咋咋地的百爛狀態裝修準備10萬,你最終得花15萬,準備20萬,你最終得花28萬沒有個十萬八萬的備用金,請別開工總結心態百障

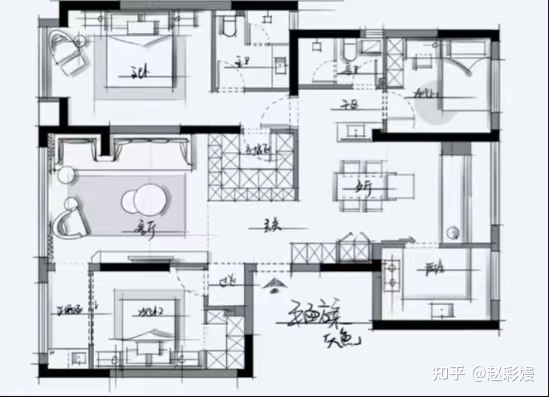

,糧草充足第二步買菜看口味買衣服看尺碼買車看BBA哦,不看預算裝修就得先做設計規劃,就像量體裁衣,根據生活習慣、偏好、風格準備花多少錢,做好布局設計
,定好主色調
,列好裝修清單
前期沒有規劃好,后期踩坑少不了凡事預則立,不預則廢
第三步你以為要?jiǎng)庸ち藛幔窟€早呢。

這一步要根據設計圖提前定好所有的電器尺
寸,可以先不買,但是后期的規格尺寸一定不能變,不管是冰
箱、電視、洗衣機、熱水器、烘干機,甚至是掃地機器人和吸塵器
,他們每一樣都決定了后面施空中電源
、上下水的準確定位
,差一點裝不上都?jí)蚰泗[心的。
第四步,比較隨機,并不是每家都有下面這些你家有的,那就要在開工前買好,這其中包括中央空調
、先風系統
、地暖
、嵌入式花灑龍頭、

壁掛馬桶,

這些都是在開工后馬上就要預門安裝的,還有防盜門
、斷橋鋁窗、
地板
、瓷磚、暖氣片
這一類有制作加工周期的材料,也要去建材市場提前下定,別到該用了你在那哎喲,我還沒買,耽誤工期就是錢算你的還是算我的。
第五步,去物業交裝修押金,垃圾清運費,甭管是3000還是5000,你只要不弄承重墻
,裝修完就能退。砸承重墻的事兒我勸你別干,裝修押金要不回來不說,還得負法律責任。垃圾清運物業是按照建筑面積收費,如果你家拆家不多,完全可以在外面找車清垃圾

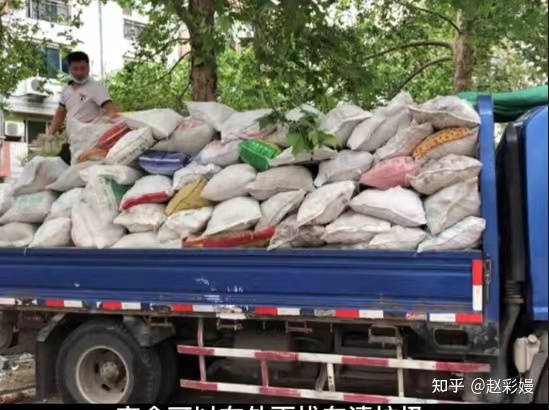

,能省個千800。

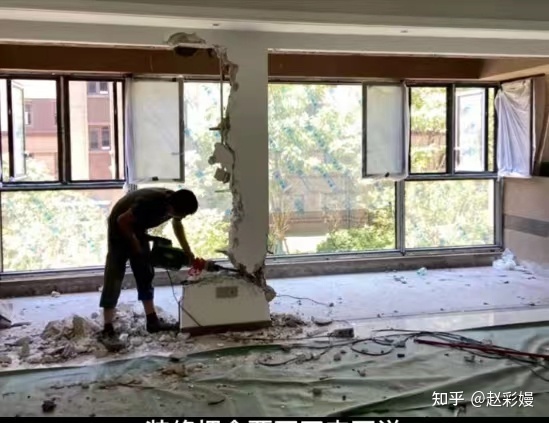

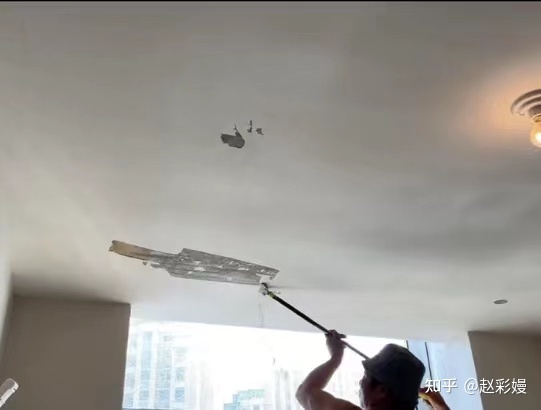

第六步砸墻鏟墻皮
你自己在網上或者是小區里面轉轉,找職業的拆砸施工隊,比裝修公司報價能省個好幾千。當然我的業主啊,不要這么干,我還得掙錢呢。

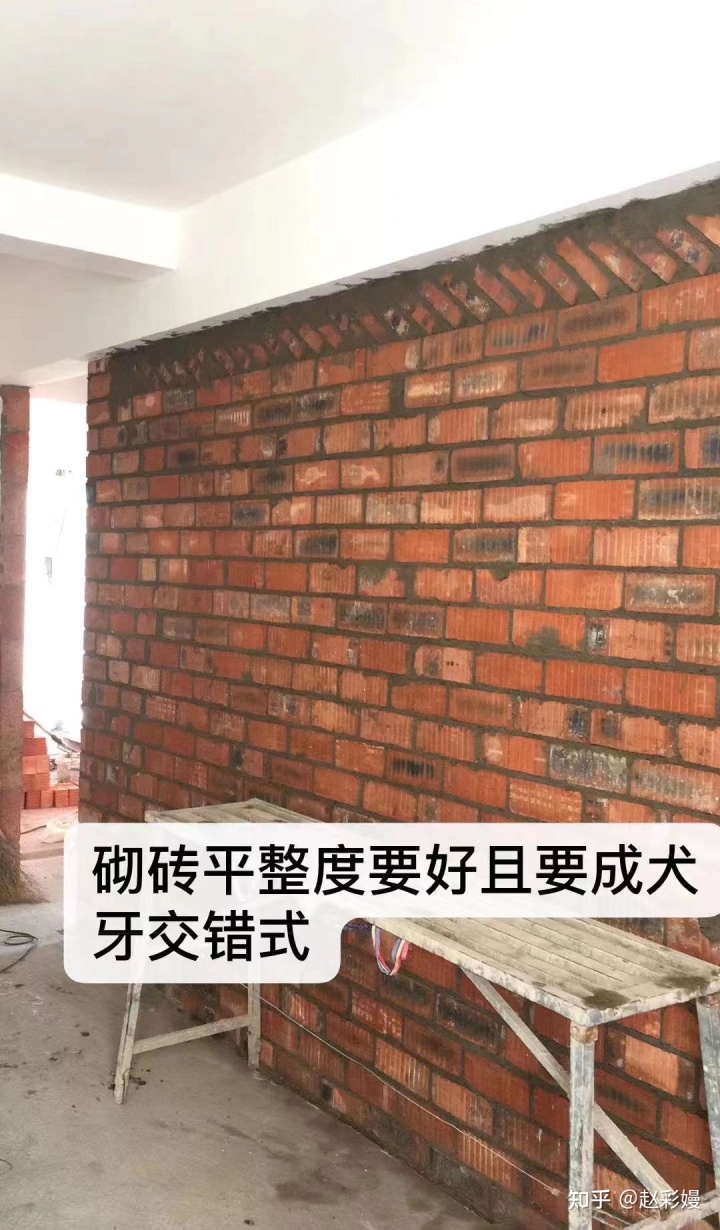

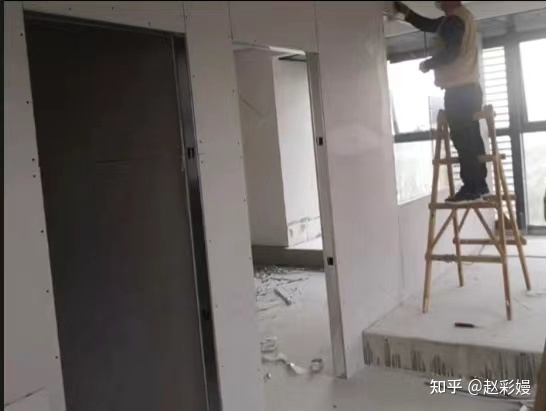

第七步新建墻體明確一點,不管裝修公司怎么忽悠你,新建墻體只能用磚
,絕對不能用石膏板紙糊的

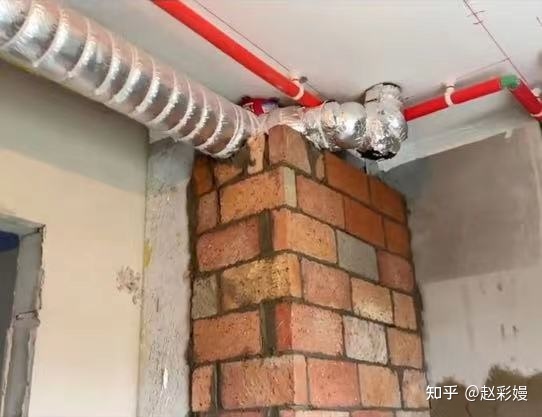

,一般我一上火都能給你踹倒十個。廚衛的下水管一定讓師傅用紅磚包起來
,別忘了給衛生間的下水管包隔音棉
,不然入住后半夜的沖水聲有你受的。
第八步,墻體建好,格局已定,安排櫥柜
、定制家具
、門窗臺石等

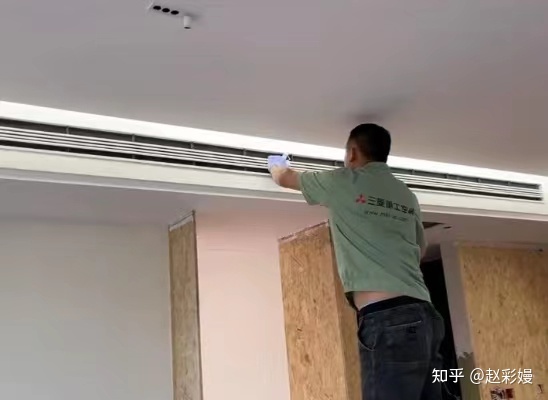

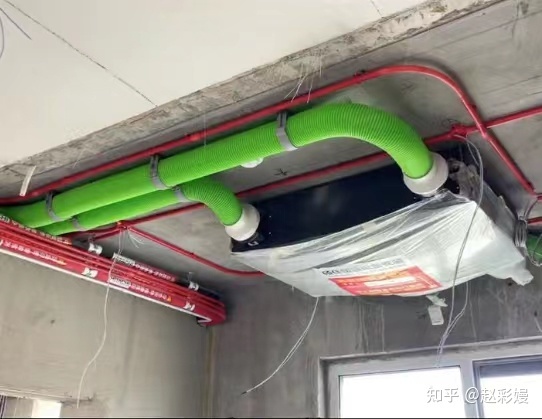

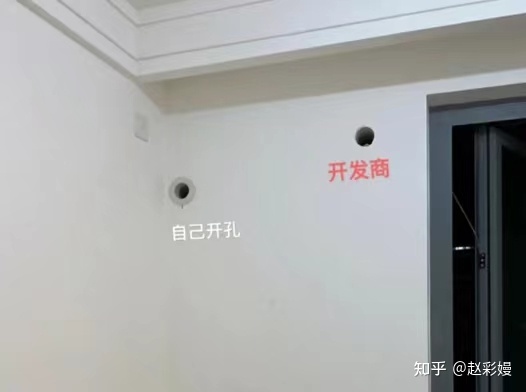

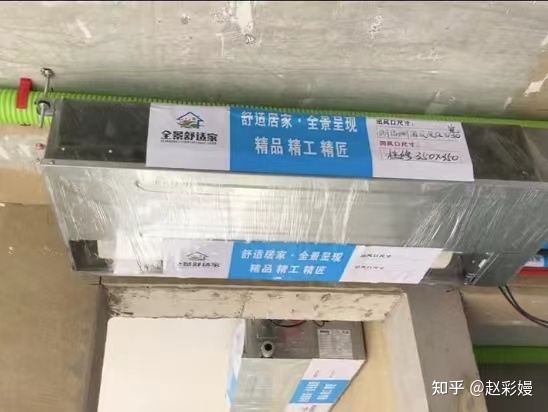

商家初步量尺,交定金,出設計圖。第九步,安裝中央空調先風系統那你說我不裝中央空調呢?壁掛空調要裝的??纯窗惭b空調那兒有沒有預留空調口吧,

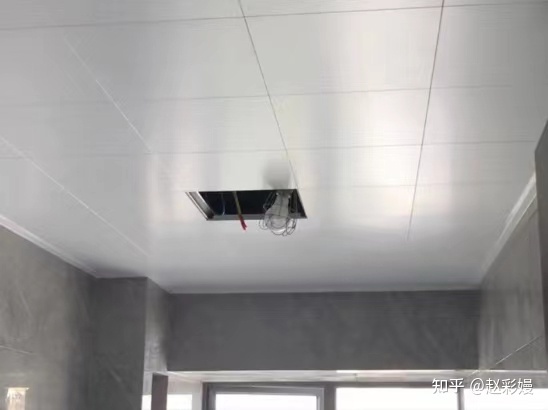

沒有的話把孔打了,

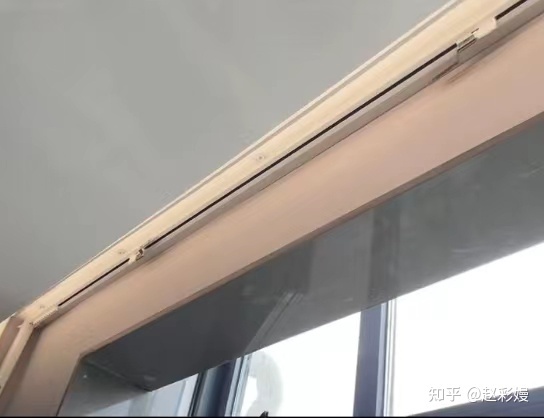

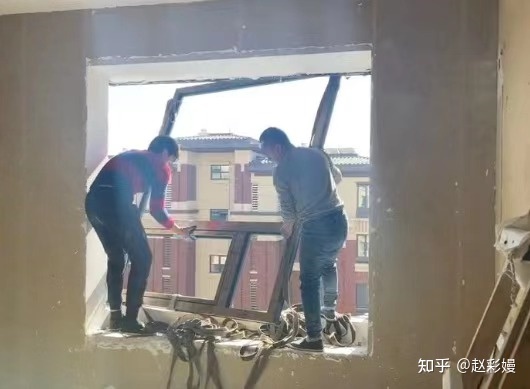

活干到這兒,讓你們提前定的斷橋鋁窗也做好了,那就安裝上它。

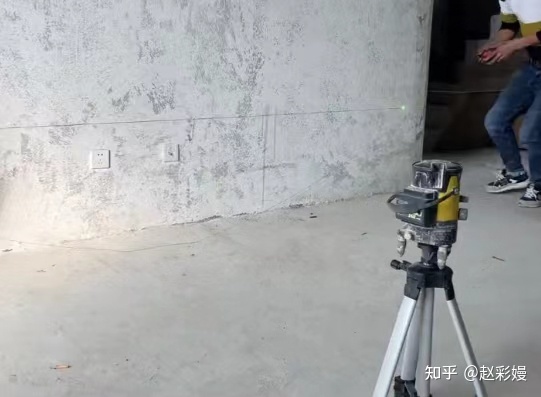

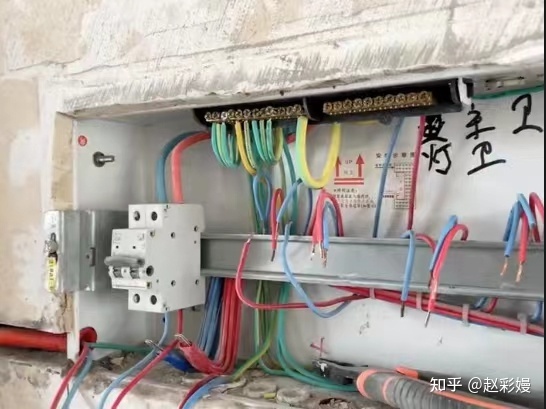

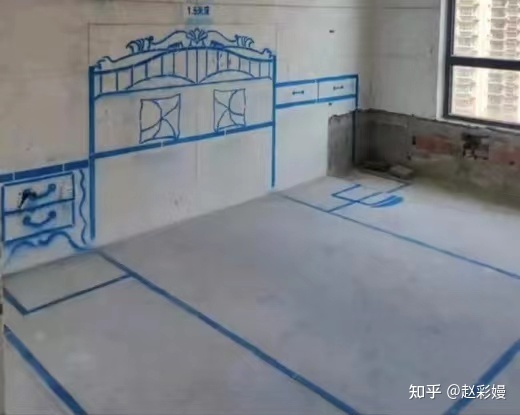

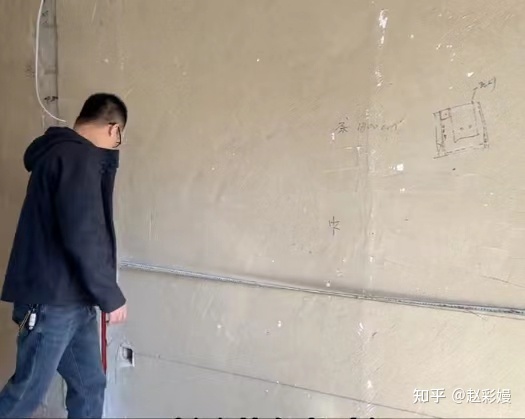

第十步放線,
這里說的不是在墻上、地上畫那種鬼畫幅的各種家具圖,

油漆不要錢嗎?這一步工長、業主、電工、設計師都要到場

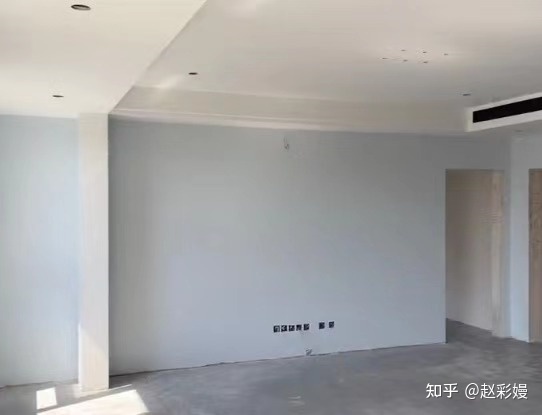

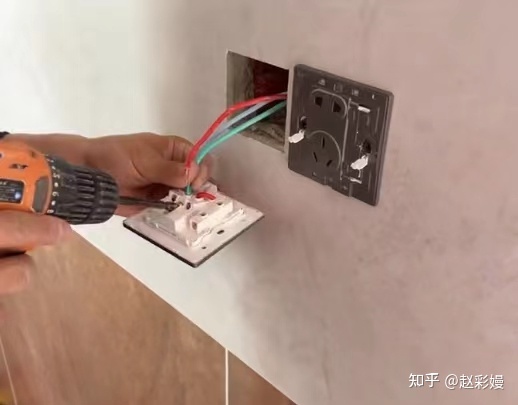

,根據家具、電器的尺寸,把所有的開關、插座、水電點位全部在墻上標記好,尺寸必須精確到厘米級,

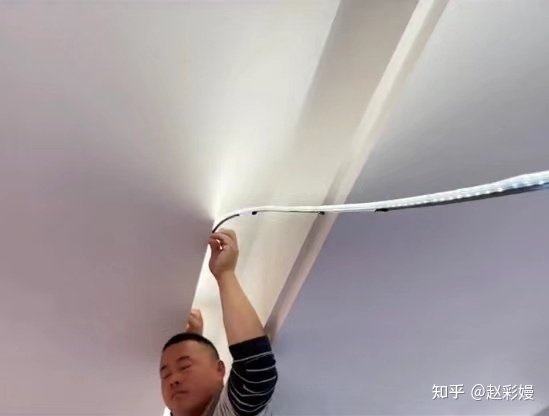

要保證你要買的每件電器都有電,每一個燈路都有開關,不確定的地方預留備用電源,
保不齊哪天就用得上。關愛提醒,這一步尤其重要。

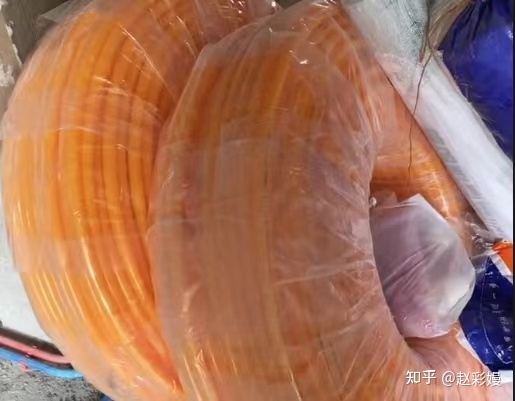

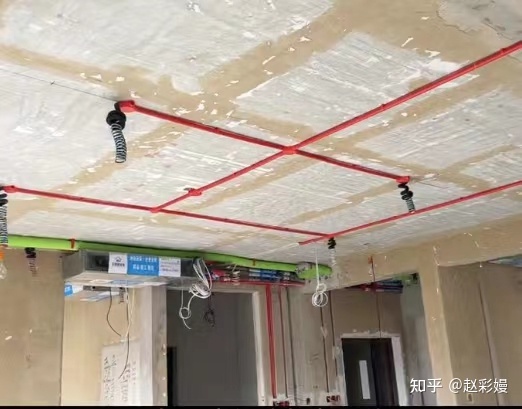

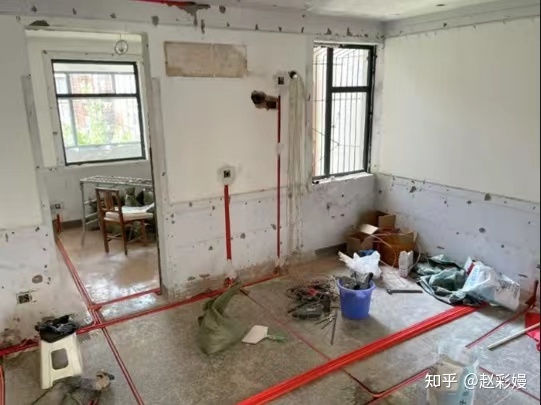

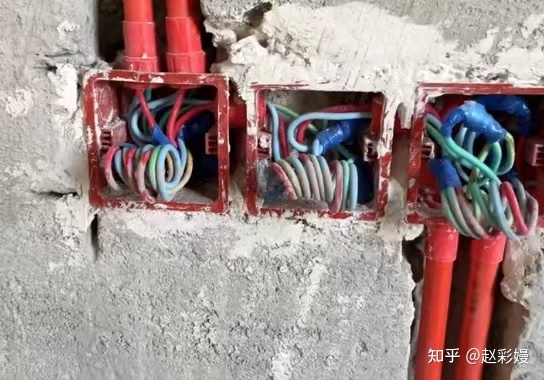

第11步,水電改造新房誰忽悠你全部換線,那你就讓他趕緊滾蛋專業裝修,國標。換國標你就是綠油油的韭菜。老房子超過十年以上的才建議全部換線
,入戶線十平方普通插座燈用2.5方線
空調廚房用四平方

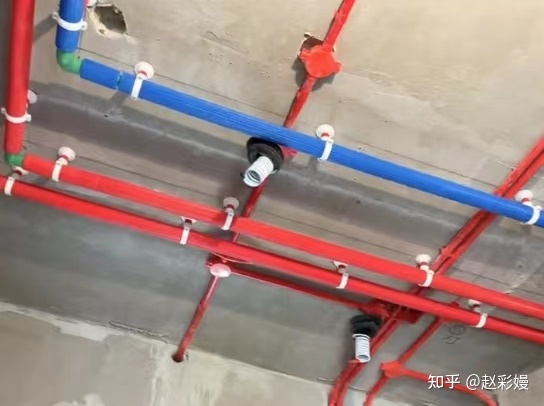

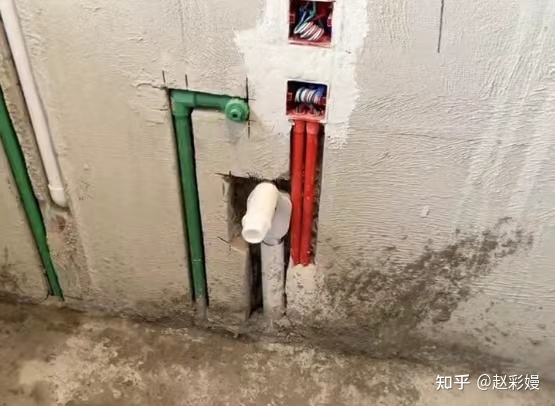

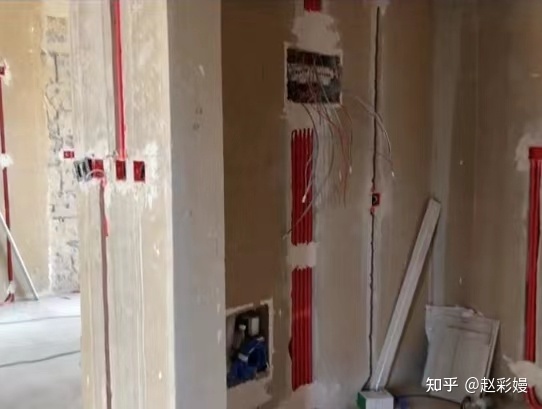

衛生間的水電要全部走頂。

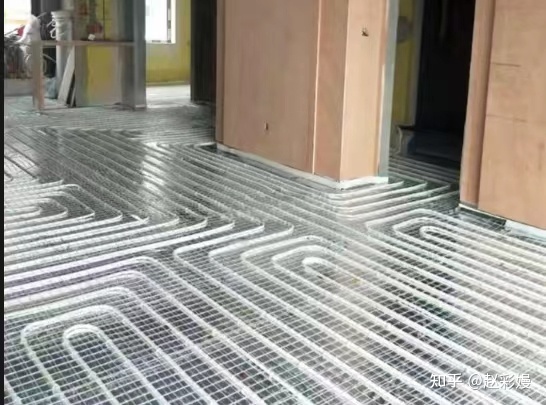

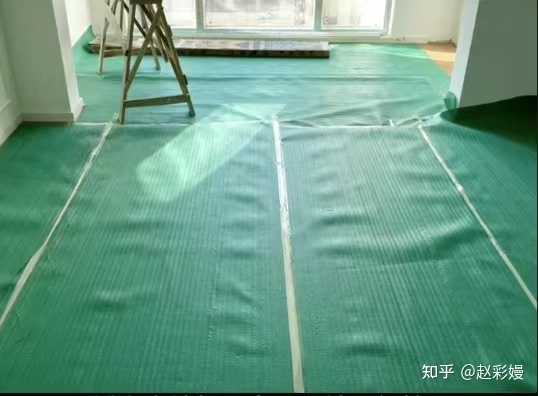

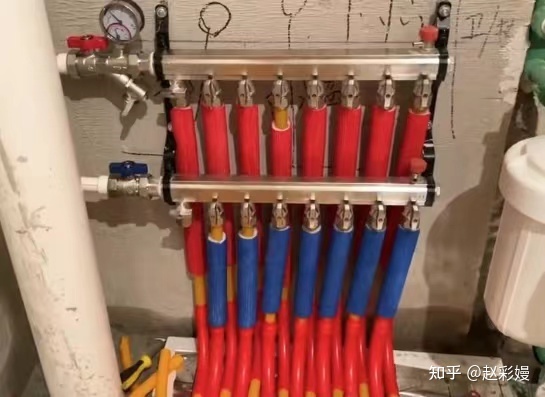

第12步水電完工做地暖要用全桶的分水器,
不要迷信什么三層五層足氧管,
哪個便宜你就用哪個,反正你用兩年啊,都要清洗一次,套內面積除以12就是你家地暖需要做的分路說.

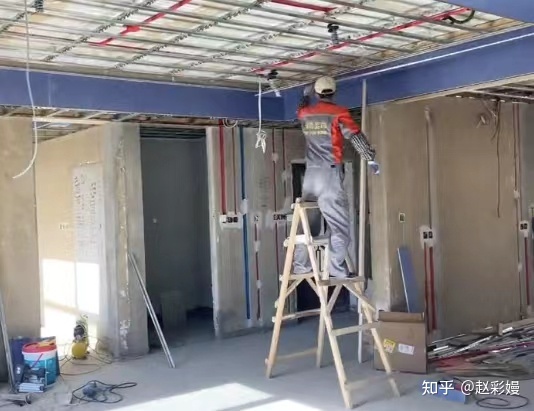

第13步木工吊頂
工藝細節可以關注看我,后期我會出關于木工吊頂?shù)母韶浺曨l。那為啥先吊頂后貼瓷磚的?因?yàn)槟竟じ苫钍切枰咛莸模?/p>
先吊頂避免對瓷磚的磨損。

第14步做防水。
衛生間的門邊要設置擋水吧,
避免爛墻根

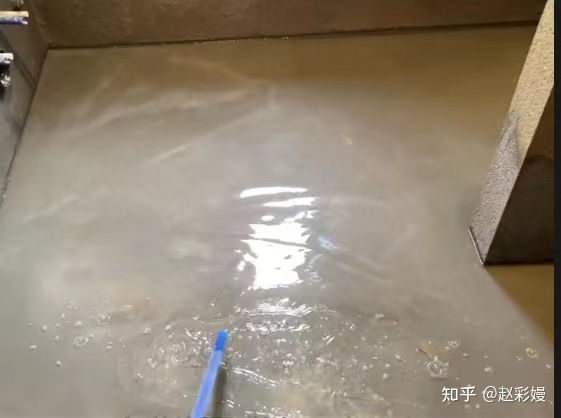

防水要刷兩遍,做48小時的避水實驗

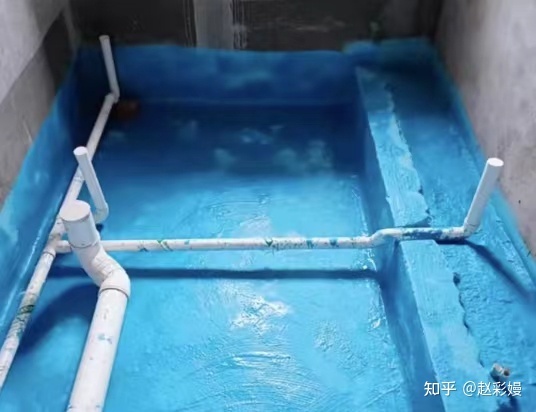

,提前約樓下的鄰居看漏不漏。廚房和陽臺沒有地漏的,不需要刷防水花多少錢,也就是個心理安慰。下沉式衛生間要在回填前做一次防水,
回填后再做一次防水。

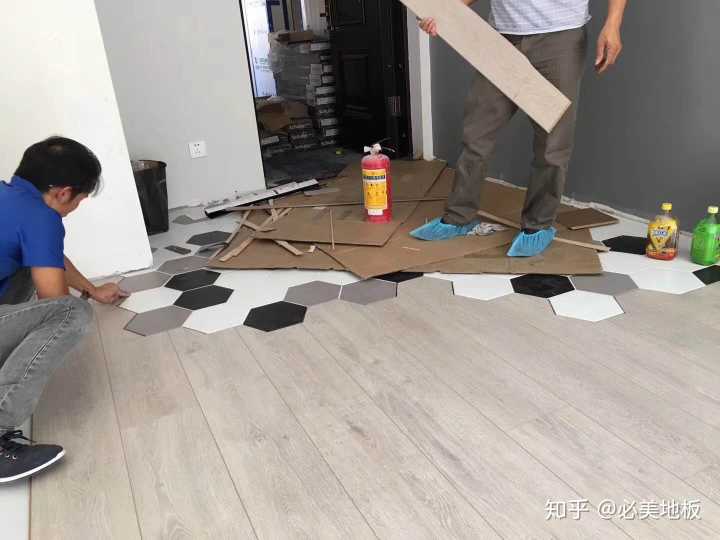

第15步瓷磚鋪貼
驗收標準后期會詳細告訴大家,之前不是叫你們提前定防盜門嗎?瓦工貼地磚的時候就可以安裝了,

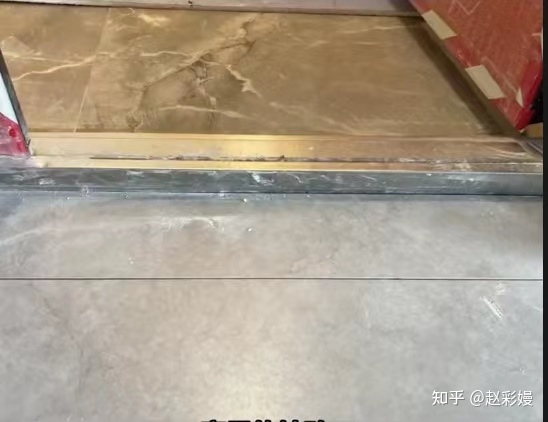

方便確定門檻的高度,家里的地磚一定要比樓道的地磚高才行
,別問為啥封建米線
第16步,瓷磚貼完定制家具櫥柜門二次上門精確量尺
,這里不要磨磨蹭蹭,他們還要一個月的加工周期呢。
第17步窗臺時或者是食材包窗口進場安裝,
方便油工找補修

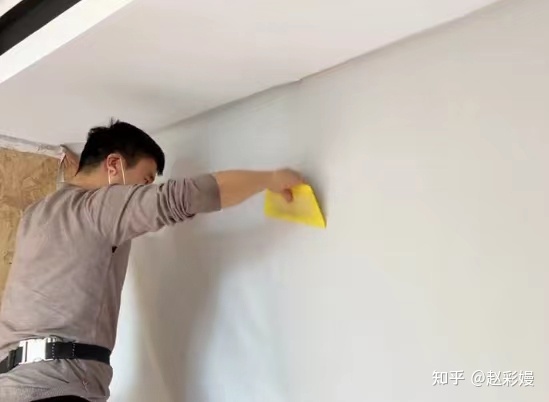

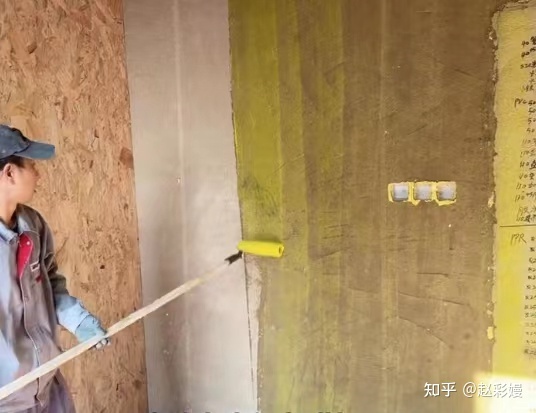

第18步,油工進廠在這個階段才刷墻固,
不是剛開工就整黃墻綠地的面子工程施工細節
,乳膠漆怎么買,顏色怎么調,我后期也會寫很詳細,照著做,不踩坑哈哈哈
第19步,油工結束后
做美縫 這個階段做美縫效果最好,人員材料撤廠,瓷磚沙灰干透還能捎帶角,讓美縫師傅給家里面做個小開荒保潔。
第20步有壁布的可以貼了
刷完漆或者是貼完壁布三天后廚房的鋁扣板
或者是風窩大板
,開關,插座

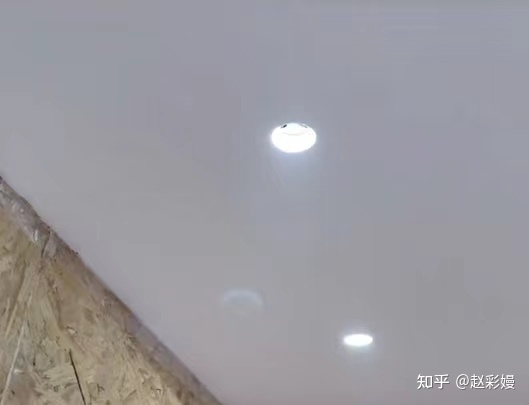

筒燈
、射燈、無主燈、
空調出風口、
浴霸、潔具
、窗簾、軌道
都可以安裝了,這些成品你愛啥時候買就啥時候買,但是一定要集中購買,別耽誤我安裝就行。

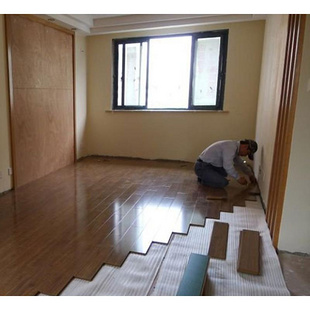

第21步,家里面有木地板
的要在第20步說的那些裝完之后再安裝木地板比小姑娘都嬌嫩專業裝修,避免刮花劃傷,鋪完木地板一定要做地面保護,
記住踢腳線先不要裝。第二是步定制家具安裝
在這之前別裝門,家具板材都是成堆來的,工人要往各個房間搬運,避免來來回回刮花你家的門。

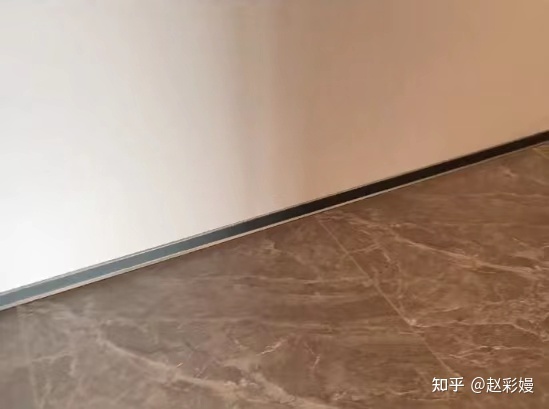

第23步,門和定制只有在裝好之后,踢腳線的尺寸才精確,兩頭頂住,完美收刮,用這種四公分的鋁合金踢腳線,秀氣好看還不結灰。

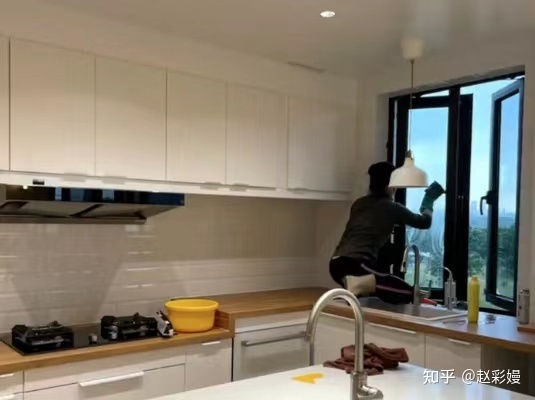

第24步,開荒保潔擦玻璃
第25步,家居電器軟裝進場摸摸干癟的口袋,通知親戚朋友來存份子,回回血順便來家里吸甲醛,準備搬新家吧。
以上內容由用戶投稿,彬迪地板進行整理發布,希望對大家有所幫助,如有侵權,請聯系我們進行刪除。
