本篇是新居裝修系列第二篇——水電改造。水電改造是指根據裝修配置、生活需要對原有水路、電路全部或部分更換的裝修工序。水電改造是家庭裝修中最重要的隱蔽工程,必須選擇質量可靠的水管、電管、管件等輔材,交給經驗豐富的水電工施工。本文包括三部分內容:空調安裝、水安裝和電安裝。
新居裝修(2)水電改造
01 空調安裝
在開始水電工程之前,需要先訂購空調。首先必須決定一件事情,那就是選擇中央空調,還是普通空調?對比了一下,六個房間若全部采用柜掛機,預算也要兩萬;采用中央空調一拖六,預算應可控制在四萬以內。羅列一下,中央空調有以下幾個優點:
如此看來,中央空調必然是大勢所趨,所以決定選擇中央空調。20210304,先去查詢了天貓官網活動,比對了一下品牌和價格。日立、大金較貴,格力次之,美的最實惠。因為家里一直使用美的空調,算是美的鐵粉了,遂決定選擇美的。與美的客服交流后,七匹180一拖六配置,折扣后費用約35500元。

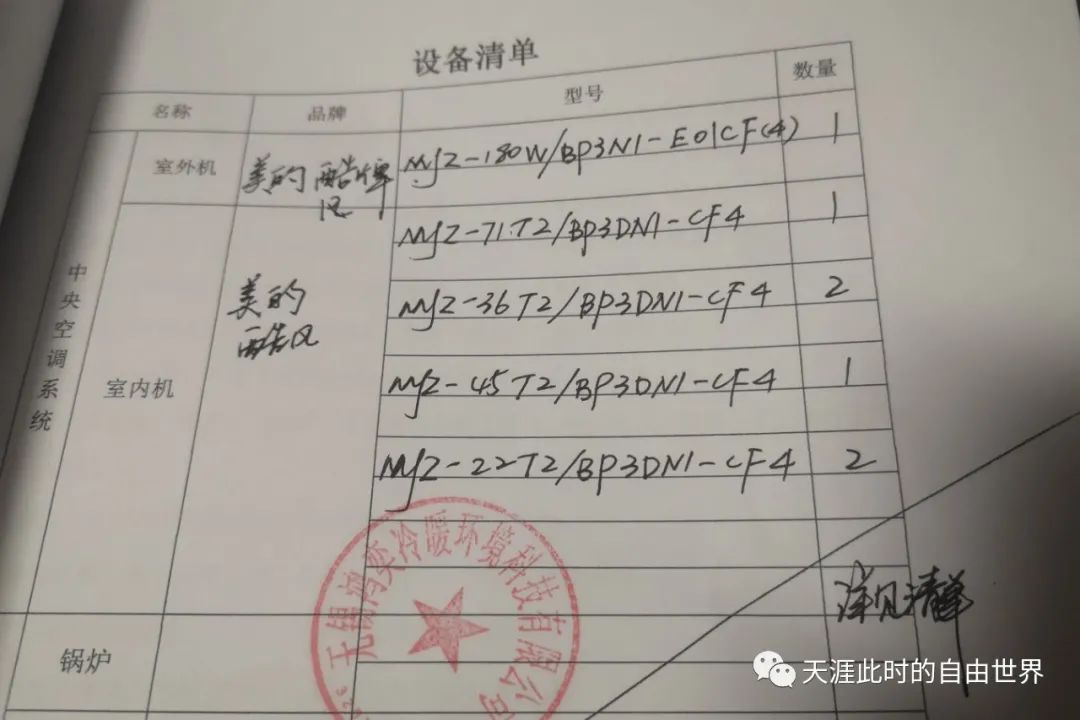

同日裝修水電改造,裝修經理小龐介紹了鴻奕冷暖的黃工。經與黃工交流,進行了一番比對,選定美的酷風七匹180一拖六配置,報價33800元,含管件和安裝費用。這樣算來比天貓和京東都劃算,遂決定就交給他們來做。順便說一下,美的酷風是美的旗下子品牌,主營線下實體店。中央空調配置清單如下。
20210310,開工典禮當日,黃工過來交底,簽訂好空調安裝合同。20210316,交空調定金20000元,黃工遂下單訂貨。
20210409,水電工已開始布管排線,安排空調設備進場,與水電工交替安裝。一口氣送來一個外機加六個內機,好大的一堆貨。
20210410中午,進行空調現場交底,確認各內機的安裝位置和吊頂高度,標記好打孔位置,當日結清余款13800。20200415下午,三位工人過來開空調孔,總計8個直徑83孔,7個直徑54孔。無錫的行情是50塊錢一個,打包價是30一個,單個價100到200。
學習一下專業的混凝土墻開孔。該裝備俗稱“水鉆”。開孔時,先在旁邊打輔助孔,用地腳螺栓固定好電錘,再調整開孔器位置;開啟電錘,旋轉十字柄,通過齒輪齒條帶輔助電錘整體掘進,全程通水潤濕、降溫。

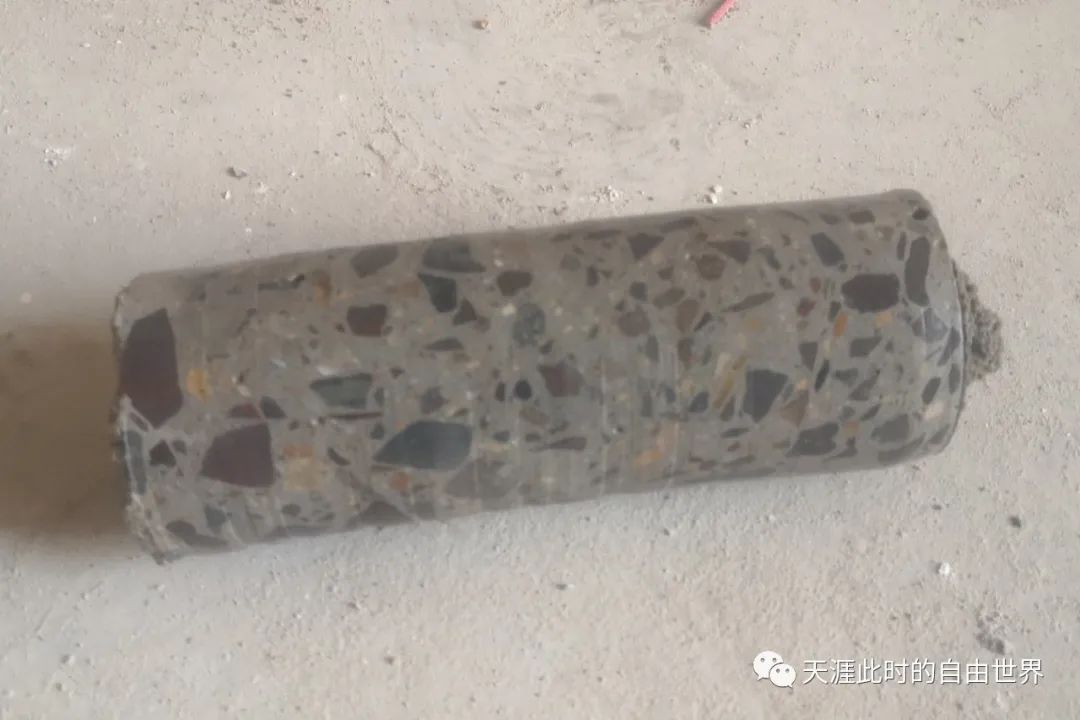

數分鐘之后即可洞穿混凝土大梁,從開孔器中抖出圓滾滾的混凝土芯。

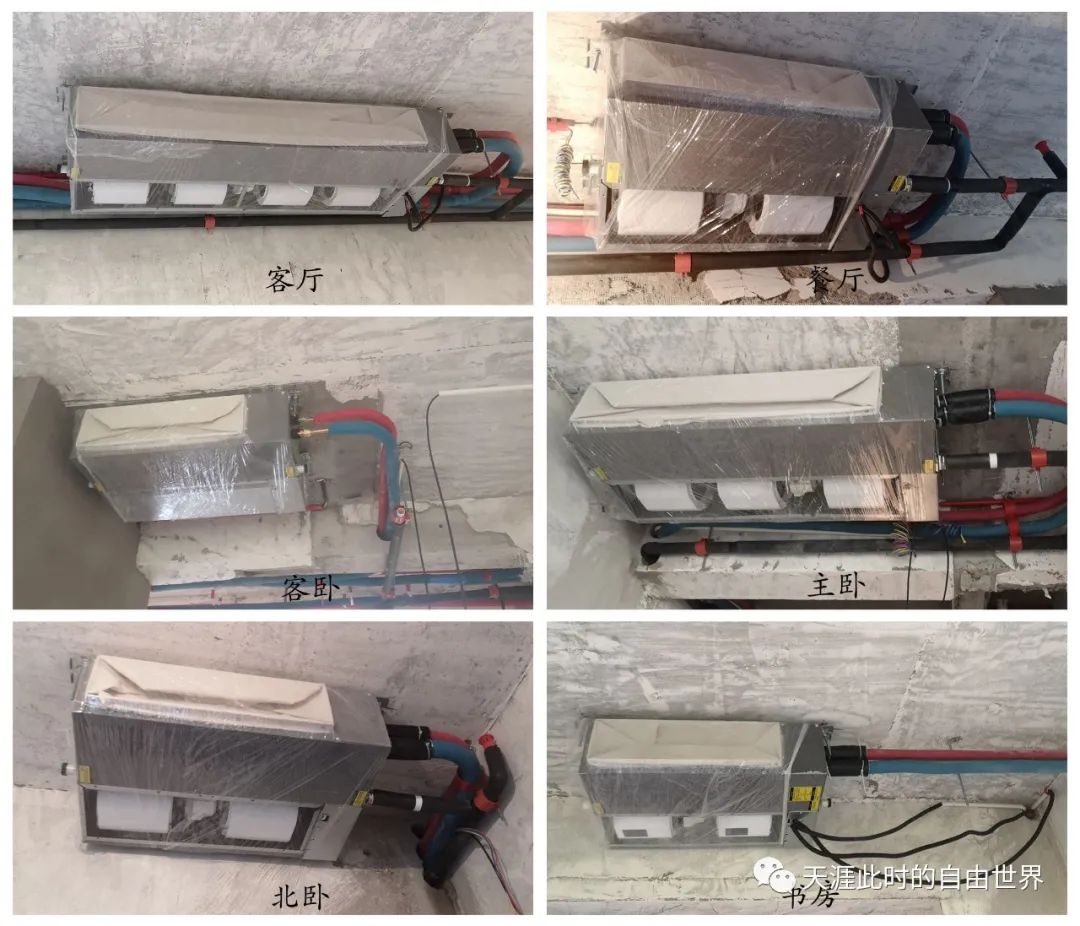

20210419,空調內機正式安裝,三位安裝工人,忙活了一整天,終于完成了六個內機的吊掛、銅管布置、排水管布置。空調內機的安裝需與水電工和吊頂工協調,期間可能需要一些反復和整改。我們家整改的地方主要用兩處。一是客廳和餐廳空調吊得過高,導致出風口被客廳的滿吊石膏板遮擋,下降了8公分后解決了這個問題。二是主臥吊頂過于靠近西墻,吊頂時發現出風口不順,往東移動了20公分后解決。
空調外機的安裝也費了一番周折,因為南陽臺旁邊的空調機位下陷,需澆筑一個水泥臺面抬高。20210426,瓦工完成了水泥臺澆筑。先用紅磚砌四根立柱,再鋪龍骨,蓋一塊石膏板,最后用水泥砂漿澆筑成型。

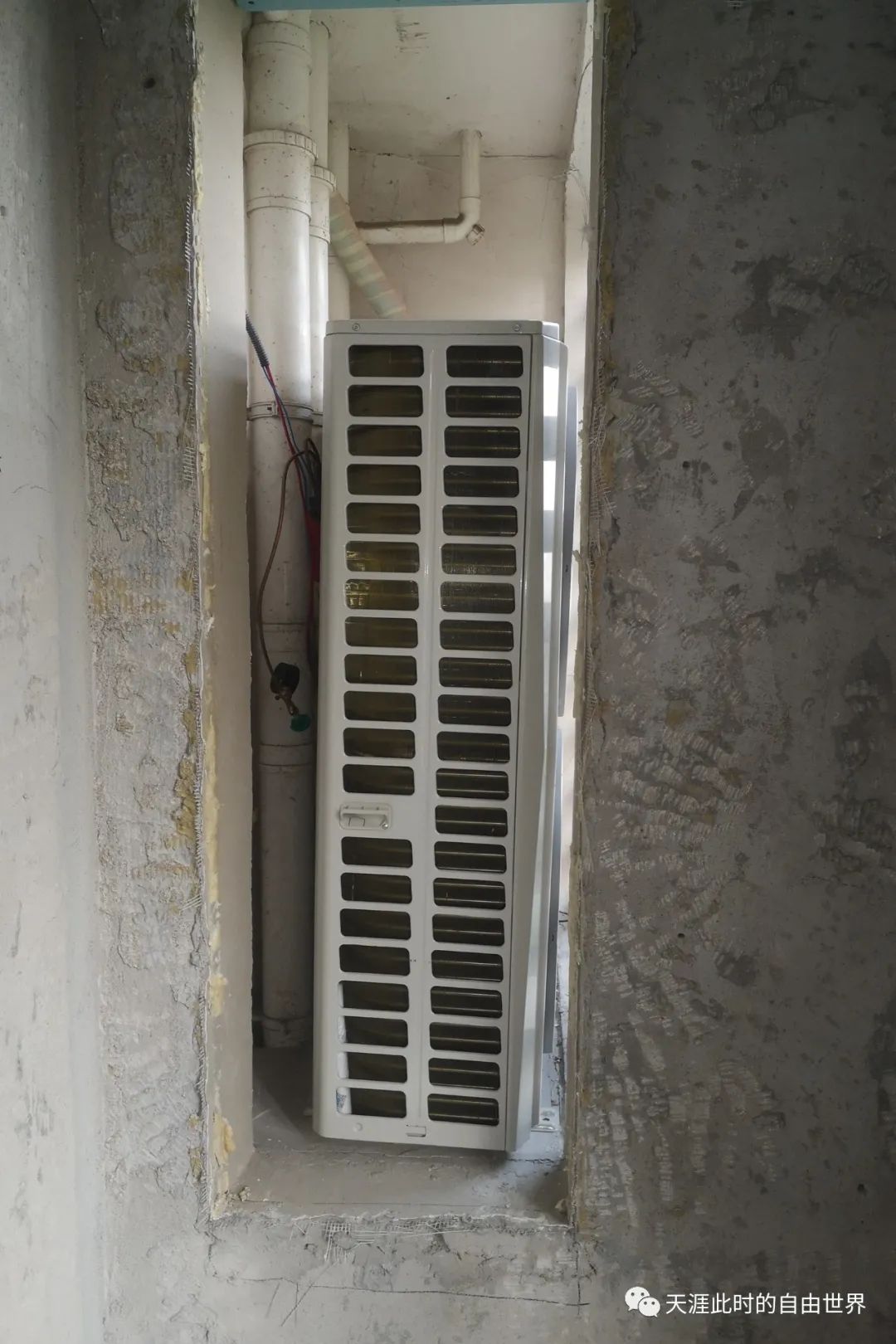

2020506,五一假期結束后,黃工派人過來,終于完成了空調外機安裝。自此,空調安裝已基本結束,調試工作需等硬裝工程結束后再進行。
02 水安裝

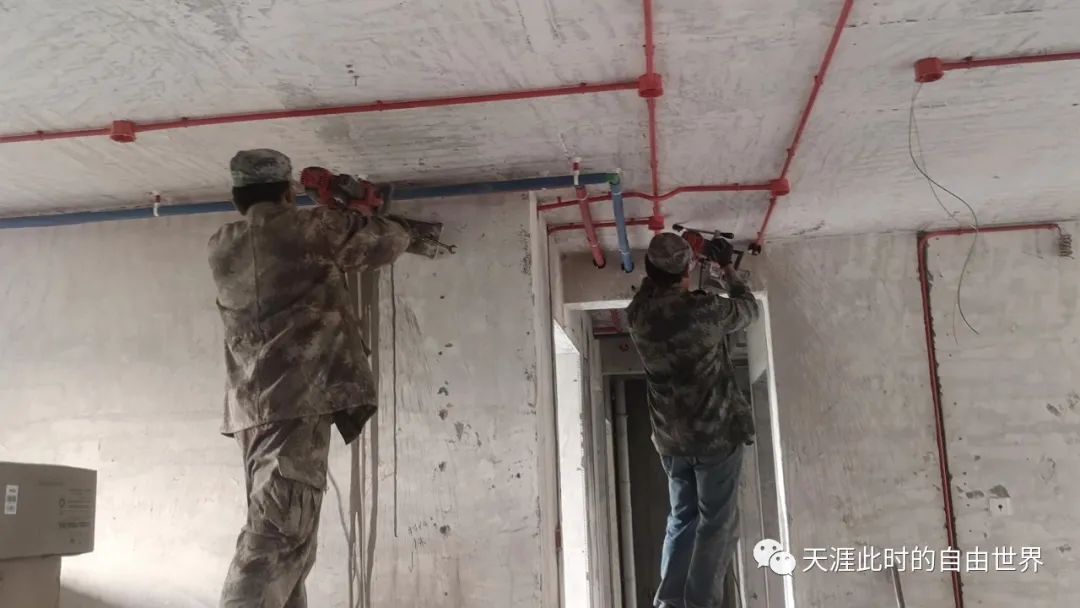

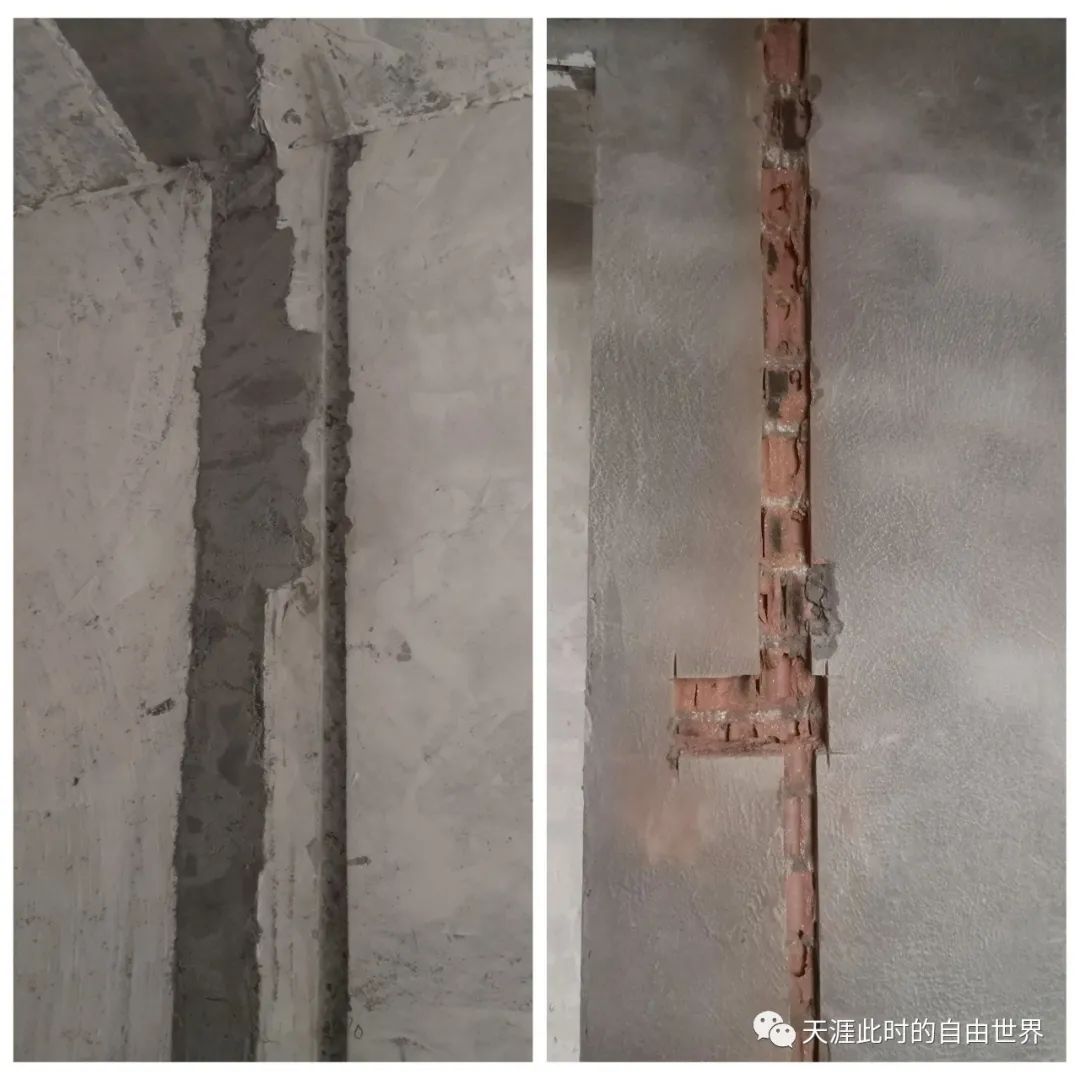

水安裝和電安裝都是水電工一個人的活,前后花了三周時間,約15個人工。20210329,水電工攜工具進場。20210330,開始彈線,先用激光標線儀定位,再用墨斗彈線。20210331,開始水電開槽,先用切割機割開,再用電錘輕鑿,開出足夠寬度和深度的暗槽。起初擔心在新建的紅磚墻體里開槽會有問題,實際上這種擔心是多余的,因為砌墻時每隔數層就會加一節鋼筋,再批蕩水泥砂漿加固,幾天之后就有了足夠強度。

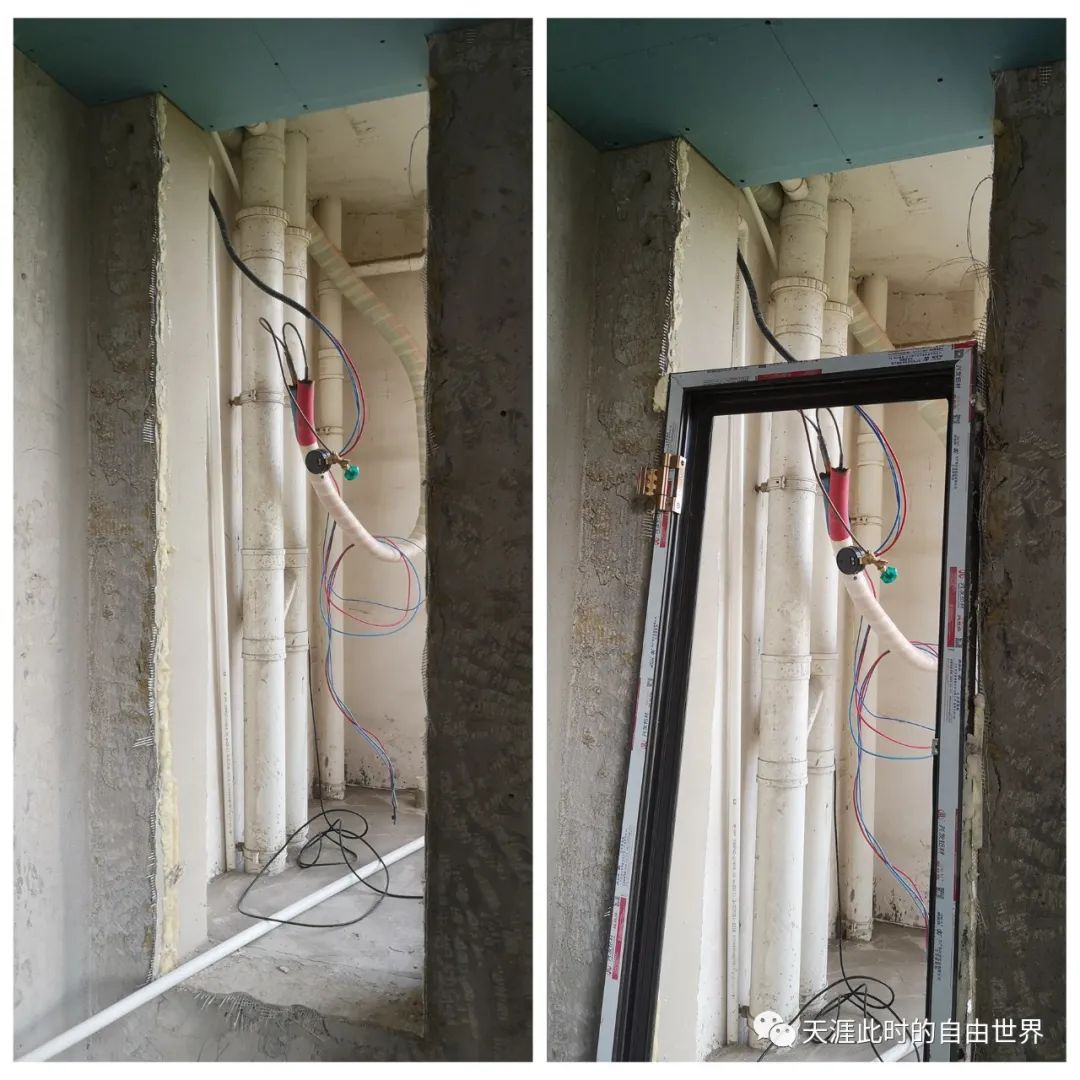

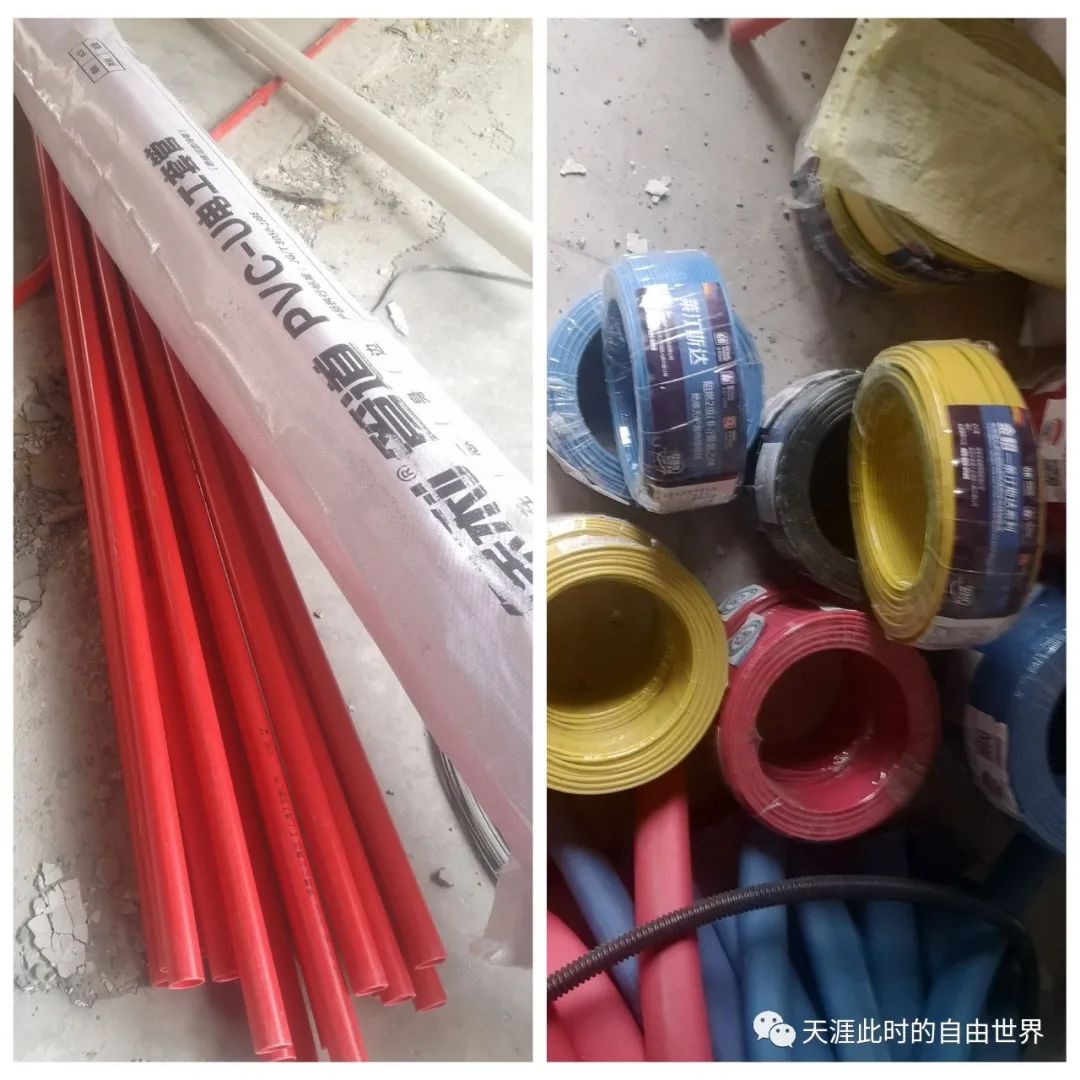

20210401,水電工繼續開槽,并完成水路相關開孔,共23個。當日水電工程材料進場。水管采用保利PPR管,并包裹保溫棉。
電管采用保利PVC電工套管,電線采用金貂1.5mm2、2.5mm2阻燃線。
先看給排水點位圖。水路基本走勢:從正門進入,折向廚房,通過室內總閥,分一路給北陽臺,總管再沿餐廳墻邊,繞到走廊,分給主衛和客衛。

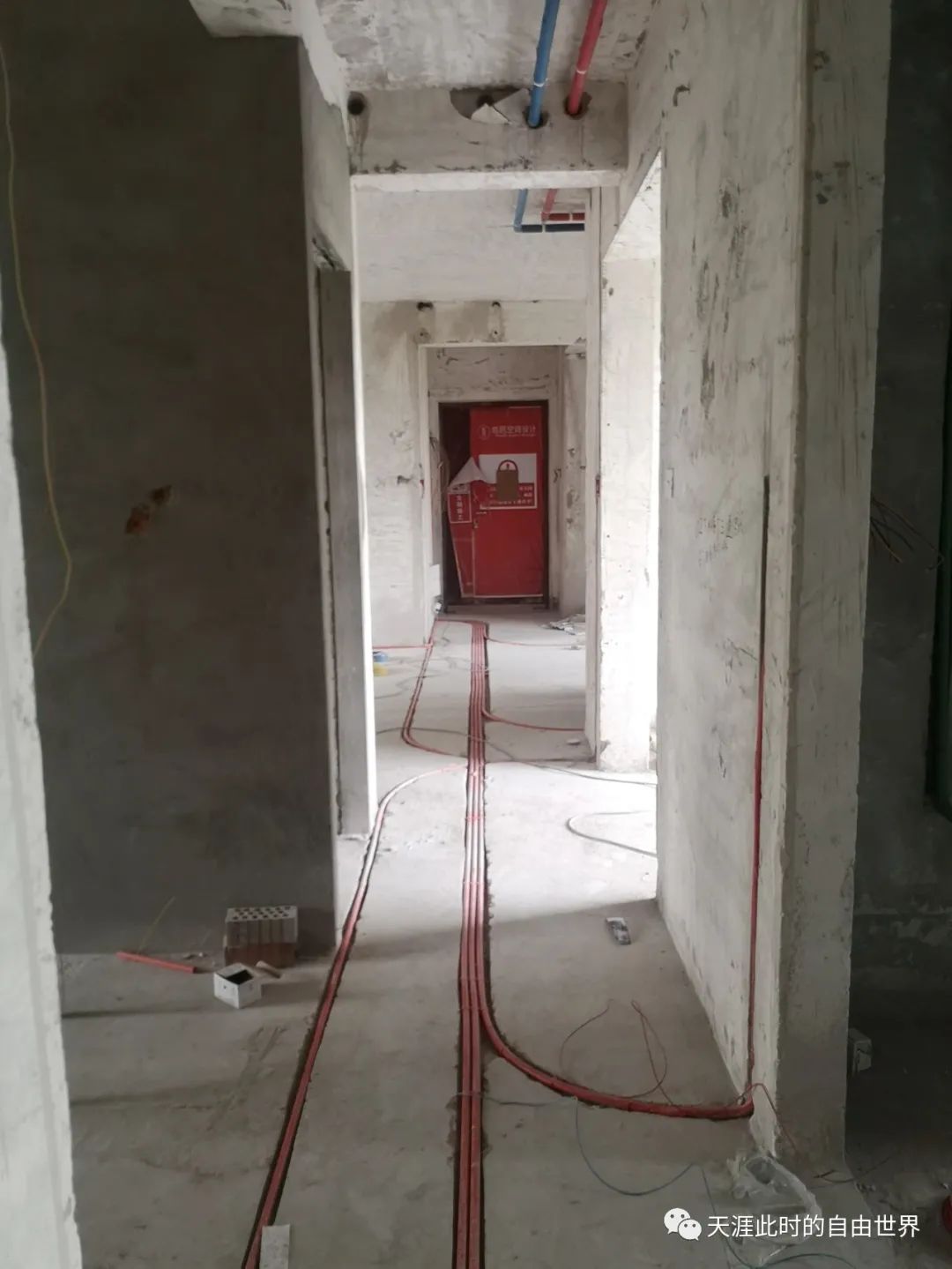

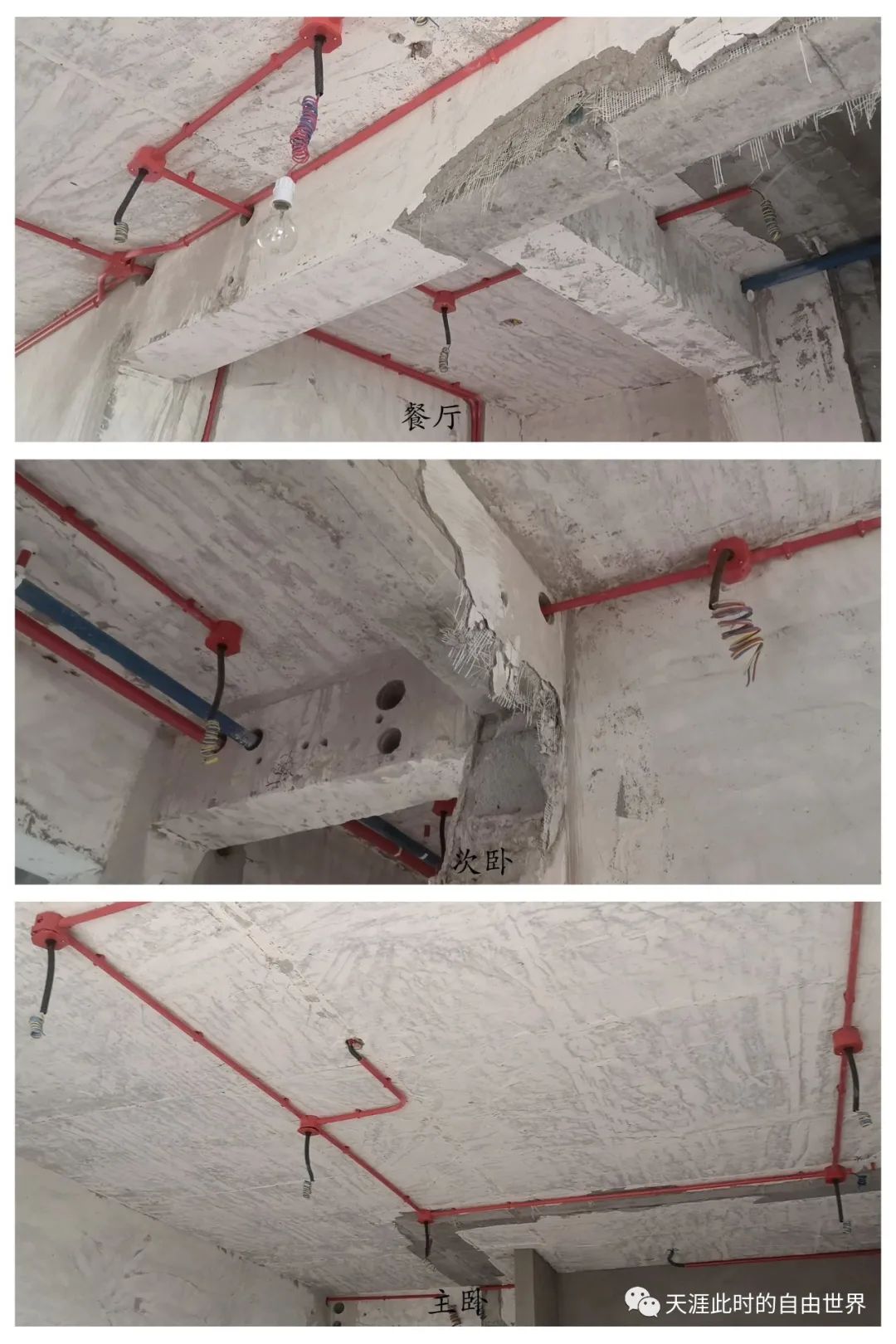

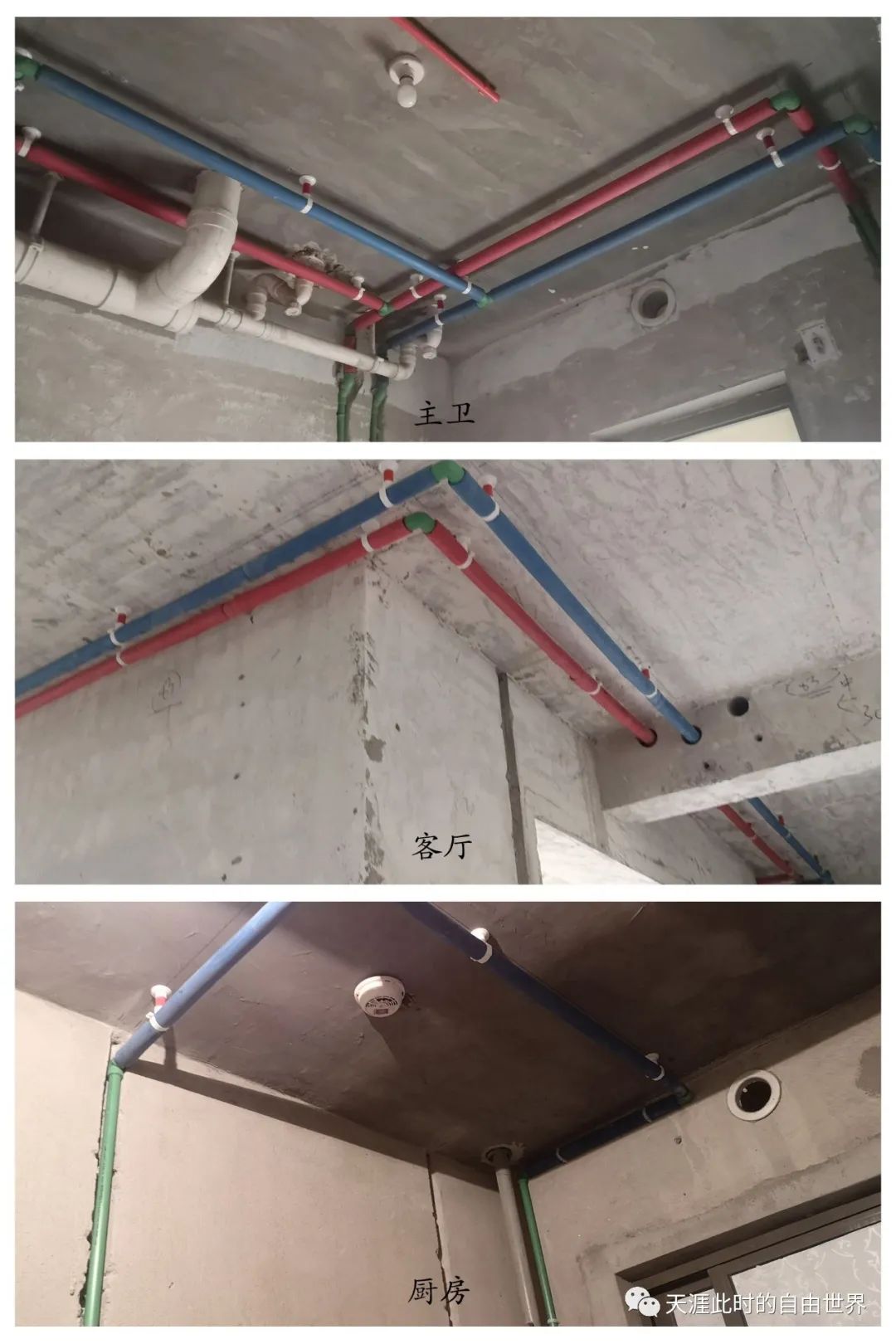

20210402,使用熱熔器,完成全部水路管路,同時還套上了保溫層,速度非??臁2蛷d和走廊頂部的總管盡量靠墻布置,以免影響后期的吊頂效果。其中紅色是熱水管,藍色是冷水管。

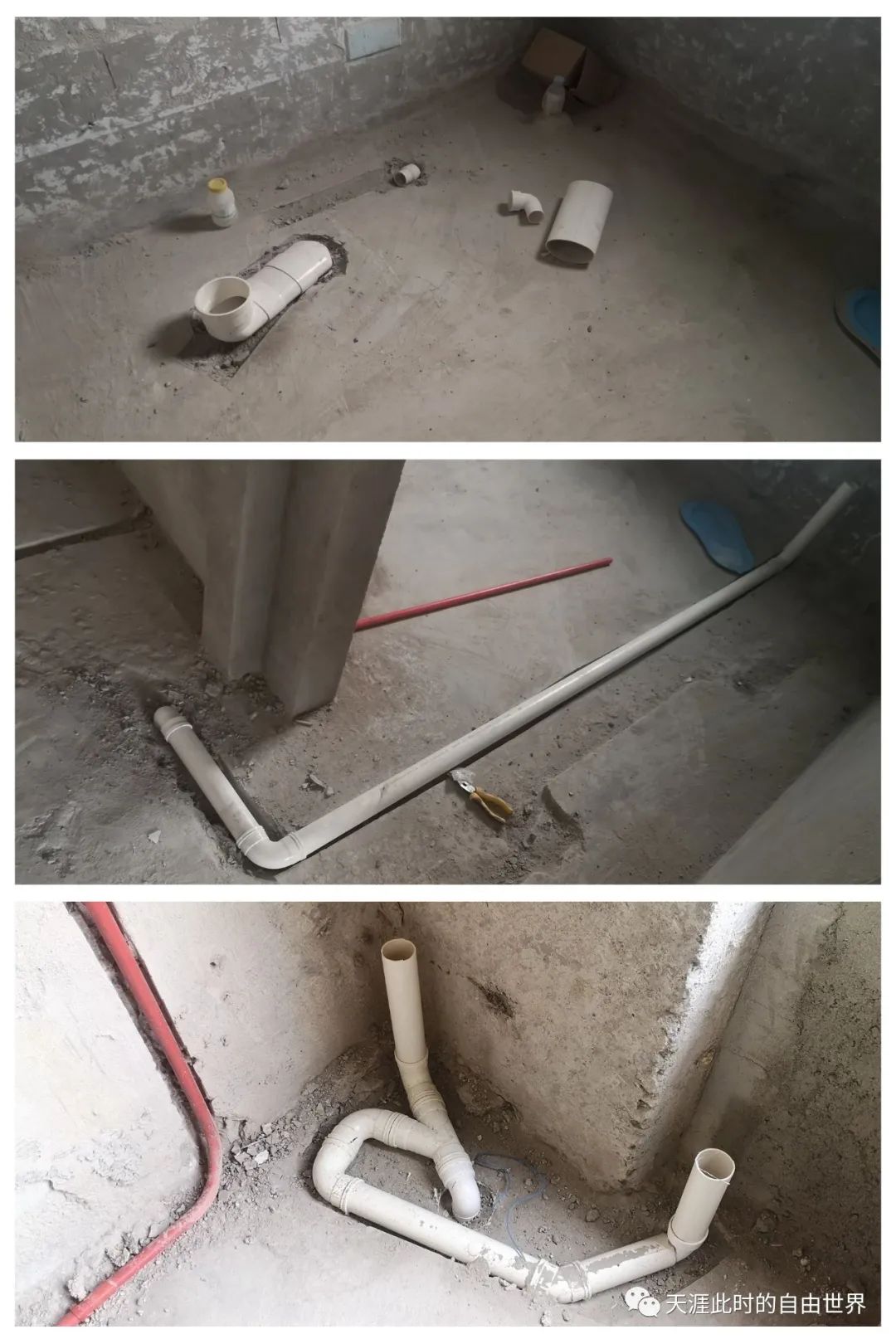

20210412,在進行電安裝的同時,順便完成了排水管安裝,包括主衛馬桶和臺盆下水移位,客衛淋浴房地漏移位,北陽臺排水移動等工作。

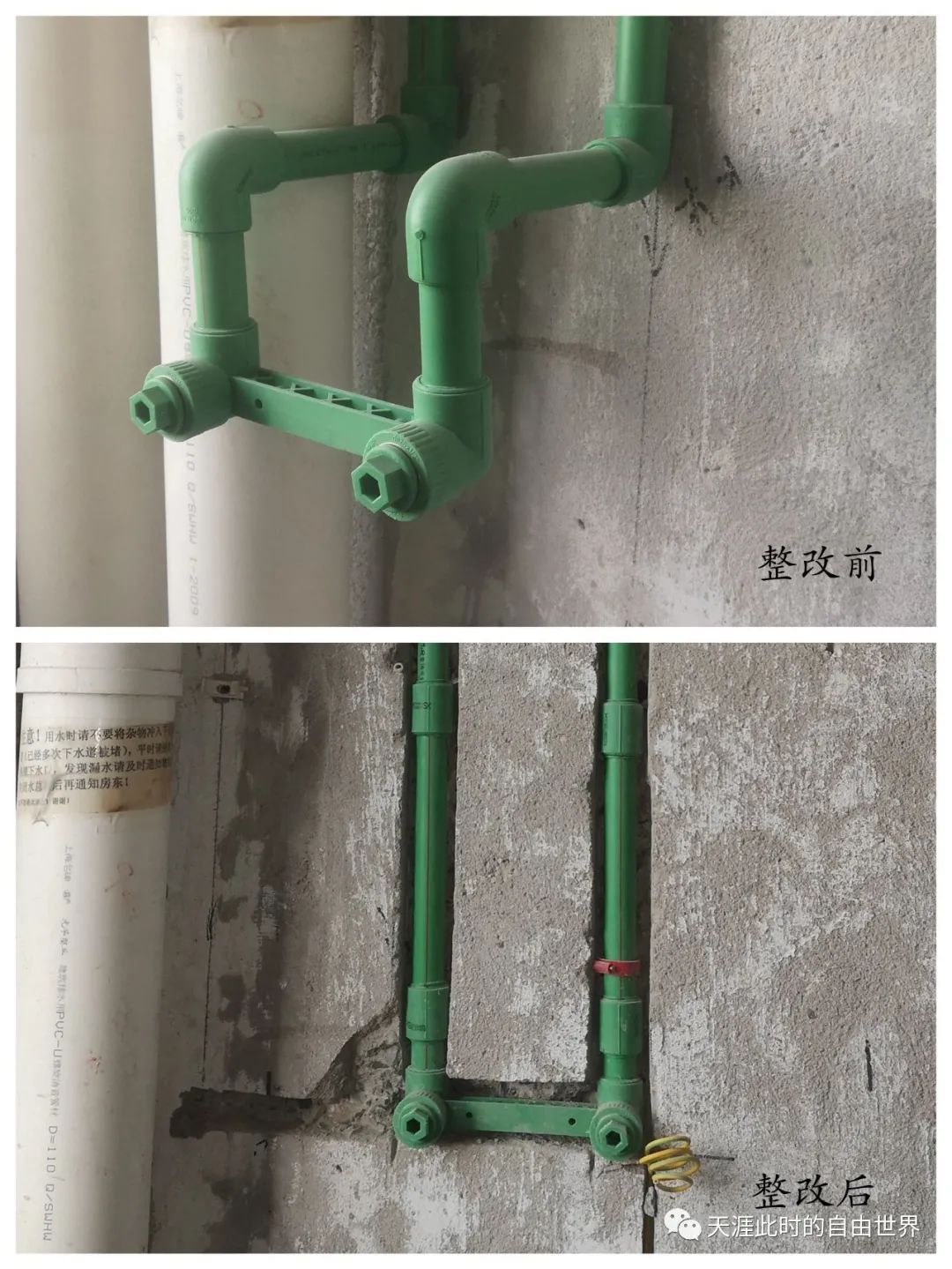

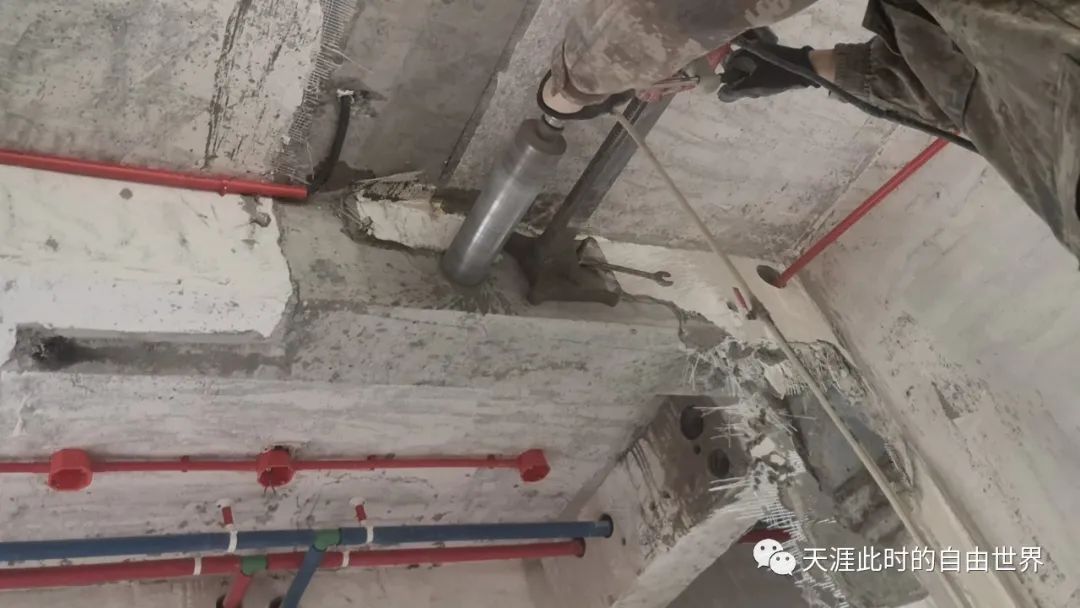

20210417,水電工結束后,溝通后確認客衛淋浴房連橋處做壁龕沒有必要,應將管路整改埋入墻中。20210429 ,完成水路整改,同時完成了兩個衛生間的等電位模塊處理。
【給水工程量】
水路實際布置長度為廚房28米,主衛22米,次衛22米,客廳過道28米,陽臺10米,管道總計約110米。
水路開槽約33米,鉆孔約23個。
【排水工程量】
6米排水管、4米排水槽、2處排水移位。
水路改造約花費5個人工。
03電安裝
水路安裝完成后,隨即進行電路安裝。電安裝的工程量和復雜度都要比水安裝高得多。先看強弱電點位圖,共約100處強電點位,弱電線路則被全部取消,家里直接用WIFI覆蓋。
20210407,水電工修正暗盒孔位,開始安裝部分暗盒。
20210408,繼續完成所有暗盒安裝。

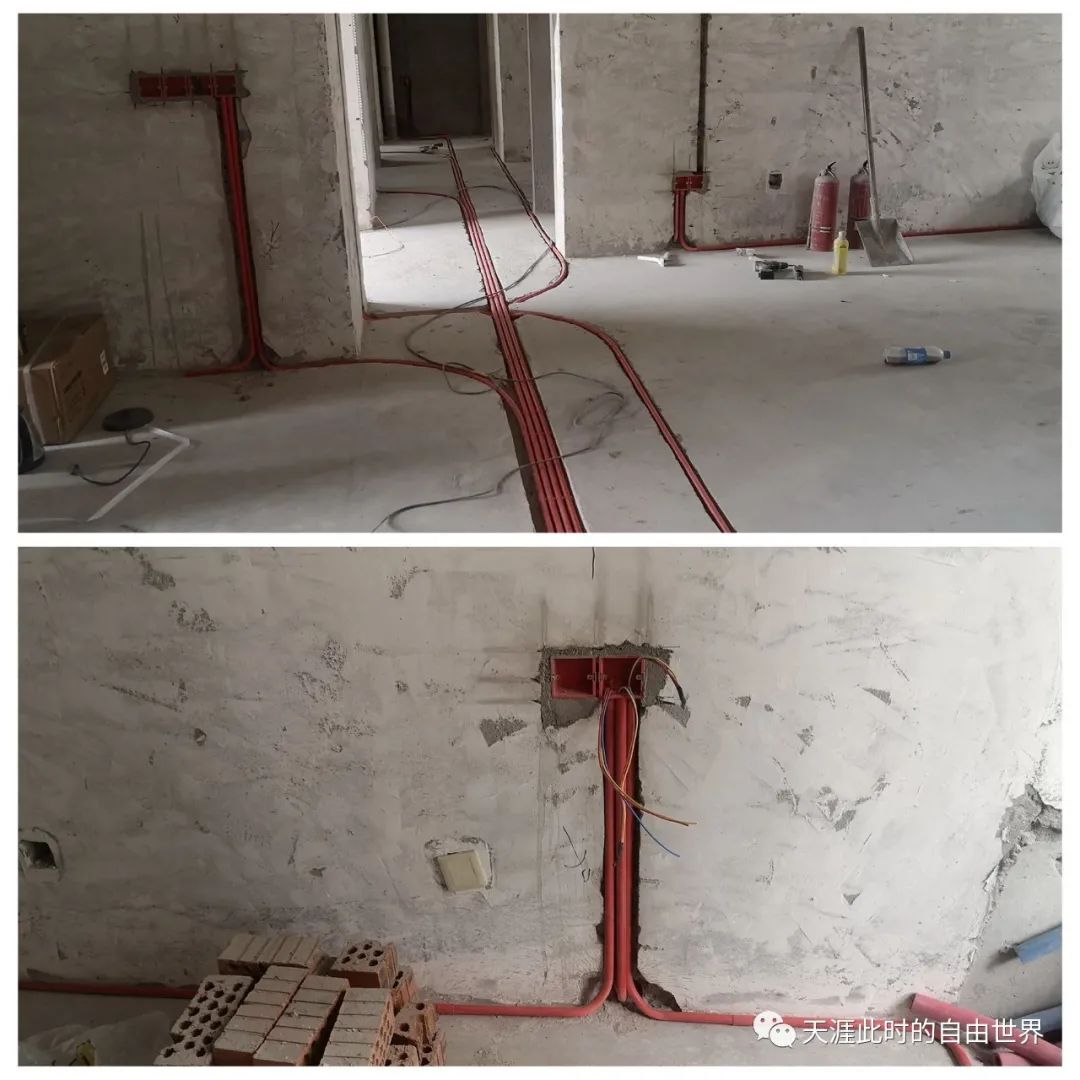

20210411,開始排布電管。

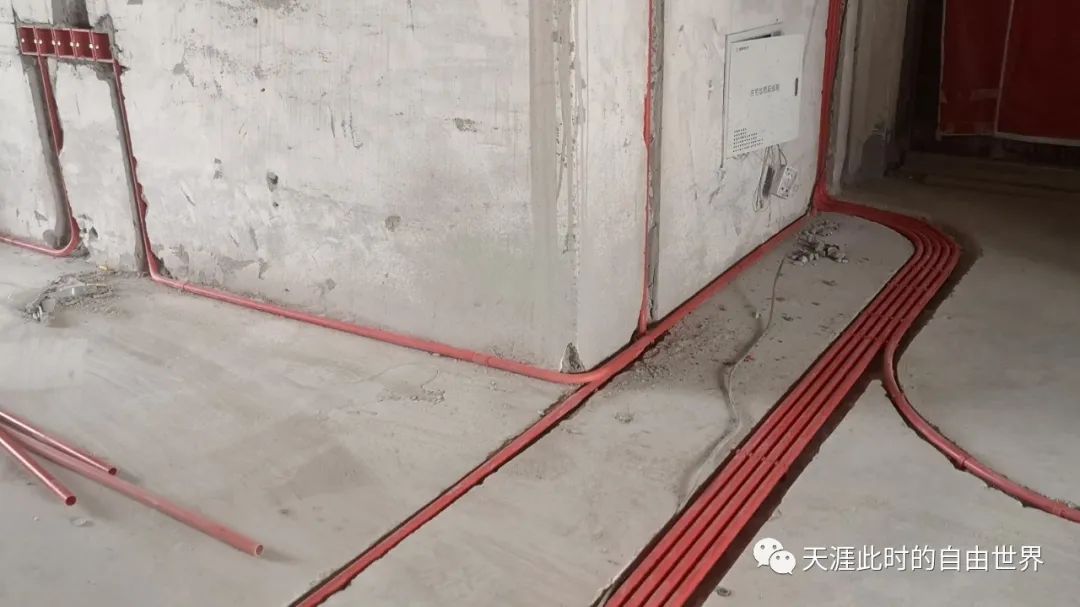

20210412,繼續排布電管,完成強電盒輸出總管、主臥排管、北臥排管等工作。
20210413,繼續排電管,完成主臥、南臥、客廳插座排管,并開始進行穿線。
20210414,繼續完成大部分房間穿線,穿入零線、火線、地線各一根。
20210415,完成照明線路布管、穿線,包括客廳、次臥、主臥等處,為點光源安裝預留位置。照明線布置基本借用天花板上原有用電點位,進行并聯拓展。
20210416,繼續穿線,完成所有房間布線,按要求增加了電動窗簾線路預埋,電安裝工程基本結束。瓦工和油漆工結束后,插座面板安裝和燈具安裝,也屬于水電工的工作范圍,后續再補充。
【電路改造小結】
主臥:5插座,6燈盒,37米管,8米槽;
主衛:5插座,1燈頭,10米管,5米槽;
北臥:6插座,1燈頭,18米管裝修水電改造,6米槽;
書房:4插座,2燈頭,11米管,6米槽;
客衛:5插座,3燈頭,6米管,5米槽;
南臥:8插座,1燈頭,25米管,13米槽;
客廳:12插座,7燈頭,50米管,9米槽;
餐廳:8插座,9燈頭,72米管,22米槽;
廚房:9插座,3燈頭,18米管,10米槽;
過道:3插座,6燈頭,44米管,20米槽;
電工工程總計約65個插座暗盒、39個六邊燈盒、292米線管、1000米電線、112米電線暗槽和12處電路開孔。
電路改造約花費10個人工。
